Ремонт дорожает не из-за жадности подрядчика, а из-за того, что решения принимаются не в том порядке. Плитку покупают раньше, чем посчитана раскладка. Двери заказывают до того, как выведены проёмы. Бригаду ищут раньше, чем понятно, что она должна сделать.
Здесь — что делать в первые недели, пока в квартире ещё никто не работает и всё ещё можно решить на бумаге.
Евгений
Основатель «СтроимВсё», в ремонте с 2004 года

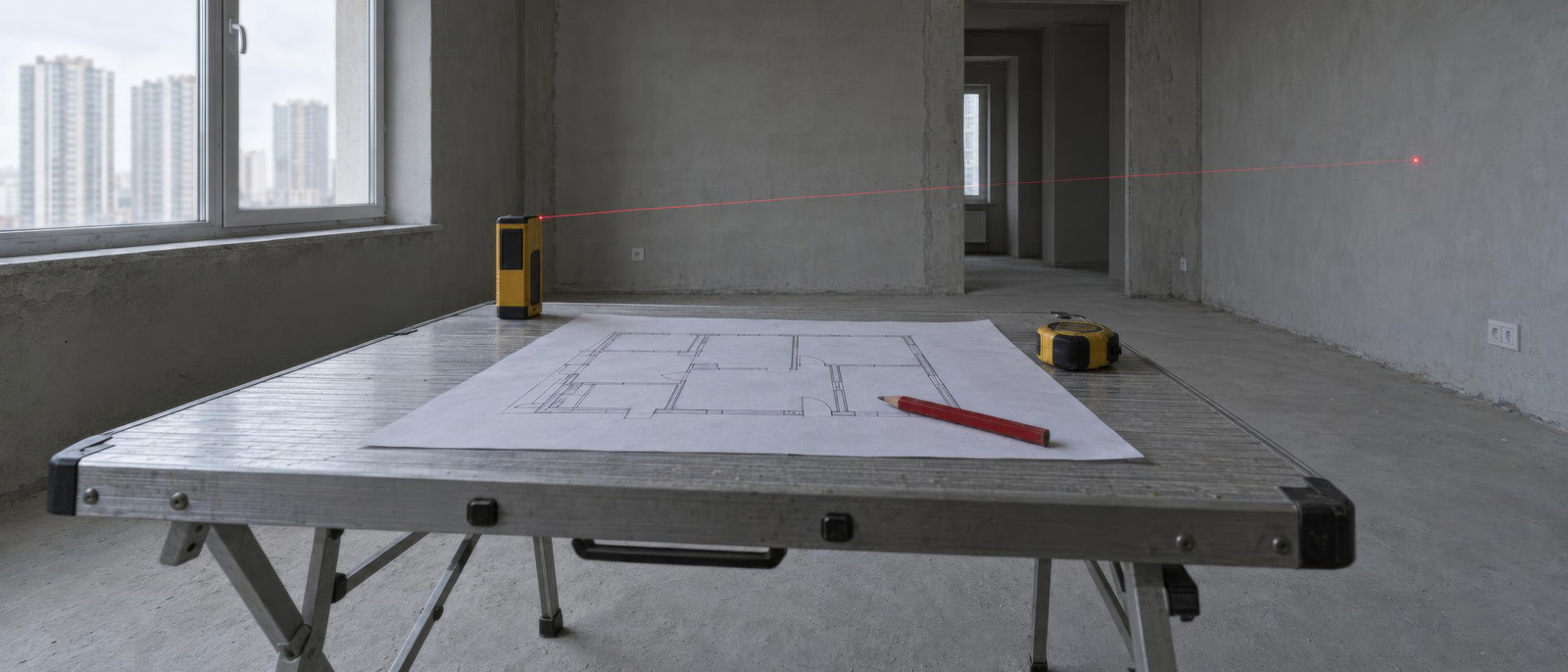

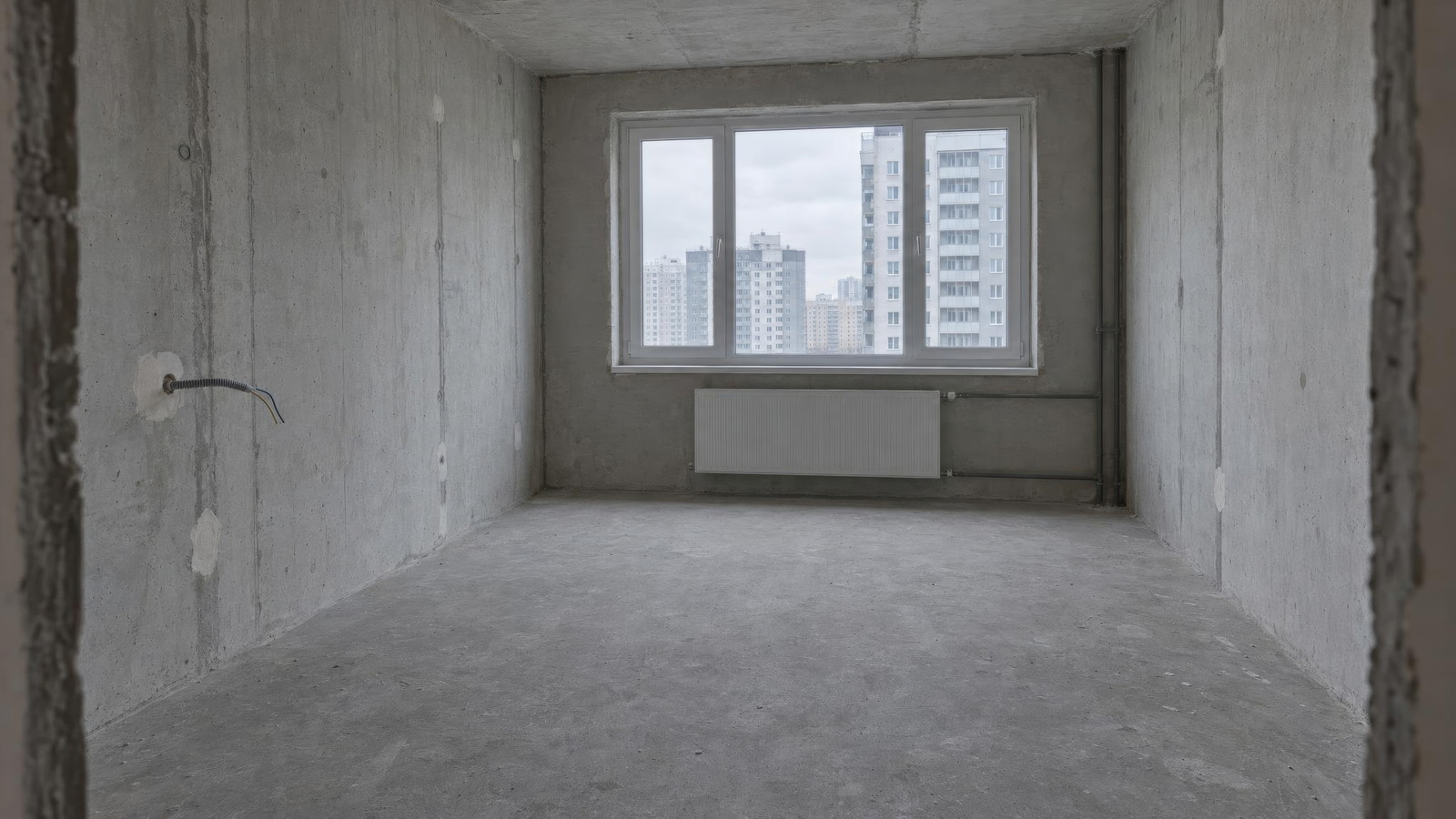

Квартира, которую только что передали. Всё, что будет дальше, решается сейчас — пока в ней никого нет.
О чём здесь
Первые недели у них выглядят по-разному. В одном случае вы проверяете, что вам передали. В другом — выясняете, что в этой квартире вообще можно трогать.
Ломать нечего, но почти всё придётся делать с нуля: разводку электрики от щитка, воду и канализацию, стяжку, штукатурку. При этом первое, чем вы займётесь, — не ремонт, а проверка того, что вам передали.

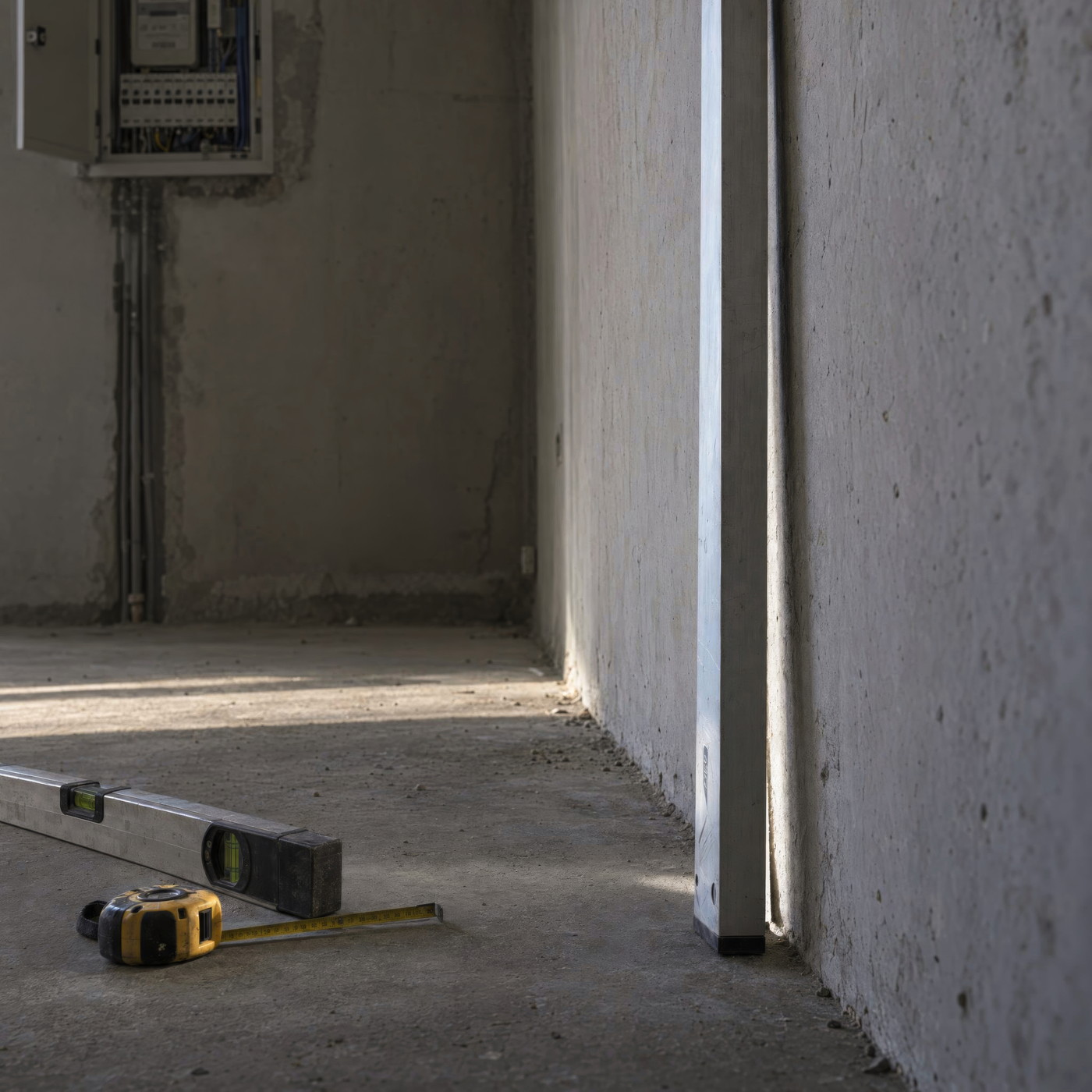

Отклонение стен от вертикали и разбег диагоналей — это прямые деньги. Каждый лишний сантиметр кривизны превращается в лишний слой штукатурки по всей площади стены.

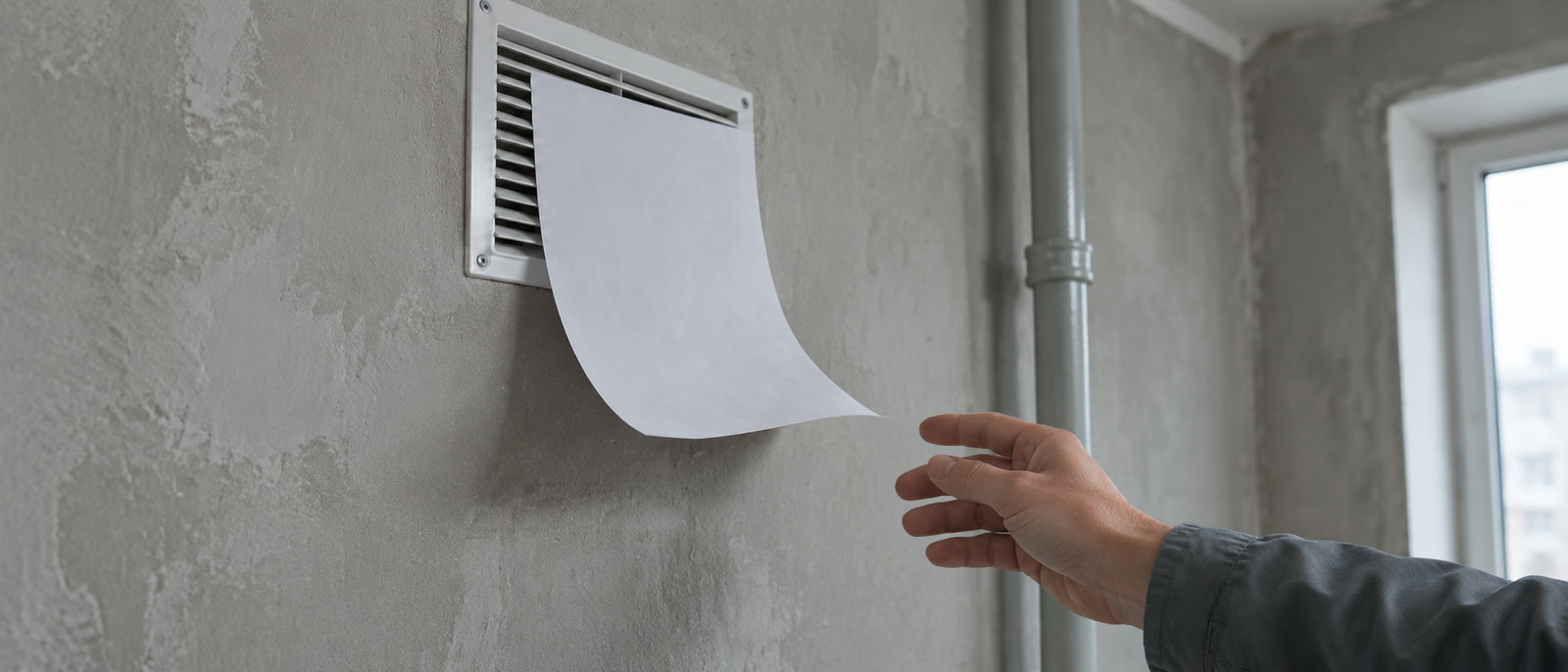

Лист бумаги у решётки должен прилипать. Не прилипает — канал забит или зашит, и на кухне с вытяжкой это вскроется в первый же месяц жизни.
Продувание, фурнитура, конденсат на откосах. Стеклопакет меняют по гарантии застройщика, но только пока квартира не принята без замечаний.
Всё найденное — претензия к застройщику, а не ваш будущий расход. Срок гарантии смотрите в своём ДДУ или ДКП.
Приёмку лучше проходить не в одиночку. Человек, который делает это каждую неделю, видит на потолке и в откосах то, что вы увидите через полгода — когда предъявлять будет уже некому.
Дальше — управляющая компания: часы, когда разрешён шум, пропуска на бригаду, грузовой лифт, вывоз мусора. Без пропусков бригада может неделю не попасть в дом, и эта неделя всё равно окажется в графике.
На приёмку у застройщика выезжаем вместе с заказчиком: показываем недочёты и формулируем их так, чтобы застройщик устранял за свой счёт. На ремонт заходим только после этого — переделывать чужой брак за ваши деньги смысла нет.

Здесь наоборот: реальный объём станет понятен только после того, как со стен снимут старую отделку. До этого любая смета приблизительная, и нормальный подрядчик так и скажет. До старта выясните три вещи.
В панельном доме большинство внутренних стен несущие. Объединить кухню с комнатой там не получится ни за какие деньги.
В старом фонде они бывают деревянными. Тяжёлая цементная стяжка на них недопустима — пол придётся собирать иначе, и это другой бюджет.
Их меняют один раз, вместе с ремонтом. Не через два года, вскрывая свежую плитку в санузле.
Перепланировку согласовывают в районной администрации, и запускать процесс нужно до демонтажа. Схема «сначала сделаем, потом узаконим» иногда не работает вовсе: то, что уже снесено, могут просто не согласовать, и возвращать стену придётся за свой счёт.
На вторичке мы не выдаём точную смету до демонтажа. Считаем объём по тому, что видно, а на скрытое ставим отдельную строку и договариваемся, как она пересчитывается, когда стены вскроют. Так у сюрприза заранее есть цена и правило.
Это нормальный срок от ключей до первого дня работ. Со стороны он выглядит как потерянное время, но именно в него укладывается всё, что потом уже нельзя переиграть без денег.
Две-три сметы от разных подрядчиков. Сравнивать по одному объекту и по одинаковому составу работ, иначе сравнение бессмысленно.
Где стены, где мокрые зоны, где встанет мебель, где каждая розетка. Хотя бы схемой на бумаге, лучше дизайн-проектом.
Запускается до демонтажа. Сроки в администрации от вас не зависят, и ускорить их нельзя.
Со сметой и сроком внутри. Подписывается до того, как бригада зайдёт в квартиру, а не в процессе.
Двери, мебель на заказ, нестандартная плитка. Срок поставки здесь важнее цены.
Начнёте выбирать всё это, когда бригада уже стоит в квартире, — работа встанет. Простой оплачивается либо деньгами, либо сроком, третьего варианта нет.
Не покупайте чистовые материалы, пока нет планировки и не посчитаны объёмы. Три места, где это стоит дороже всего:
Берётся по раскладке, а не «на глаз плюс десять процентов». Раскладка считается после того, как известны размеры санузла в чистоте.
По фактическим проёмам после штукатурки. Она съедает от полутора сантиметров с каждой стены, и проём меняется.
Подобранная по чертежу застройщика, может просто не встать: чертёж показывает проектные размеры, а не то, что построили.
Последовательность почти всегда одна: сначала грязное и мокрое, потом чистое; сначала то, что закрывается, потом то, что закрывает. У пяти этапов ниже есть цена нарушения — она раскрывается по нажатию.
Демонтаж и вывоз мусора
Вывоз мусора — отдельная строка сметы и отдельные деньги. Если её в смете нет, она появится в конце ремонта, когда спорить уже поздно. Считается в кубах, а не «за рейс».
Перегородки, замена окон, если она нужна

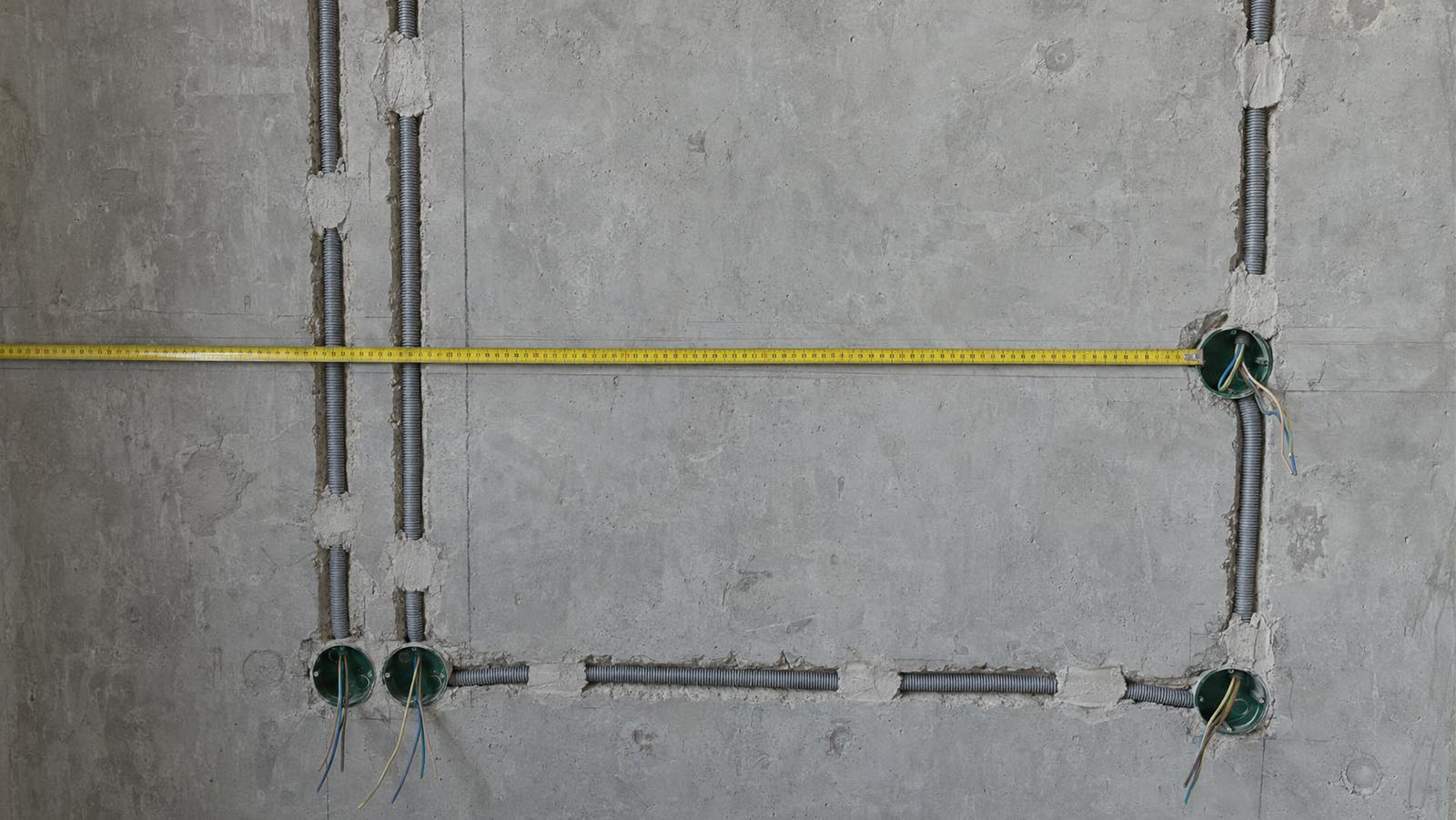

Черновая разводка электрики и сантехники, штробление
Залили стяжку до того, как проложены трассы в полу, — стяжку режут. Свежий бетон вскрывают штроборезом, пыль стоит по всей квартире, а срок сдвигается на повторное схватывание.

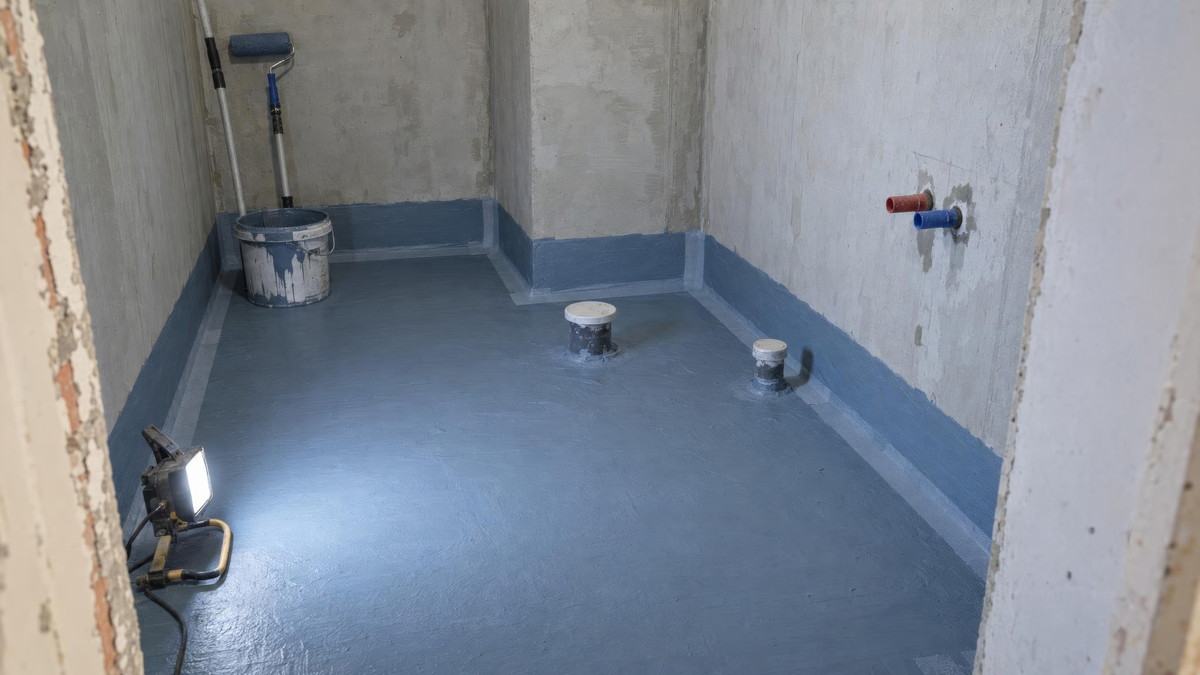

Гидроизоляция мокрых зон
Положили плитку без гидроизоляции — санузел переделывают целиком. И узнаёте вы об этом не от прораба, а от соседей снизу. Это единственный этап, который стоит снять на видео до того, как его закроют.

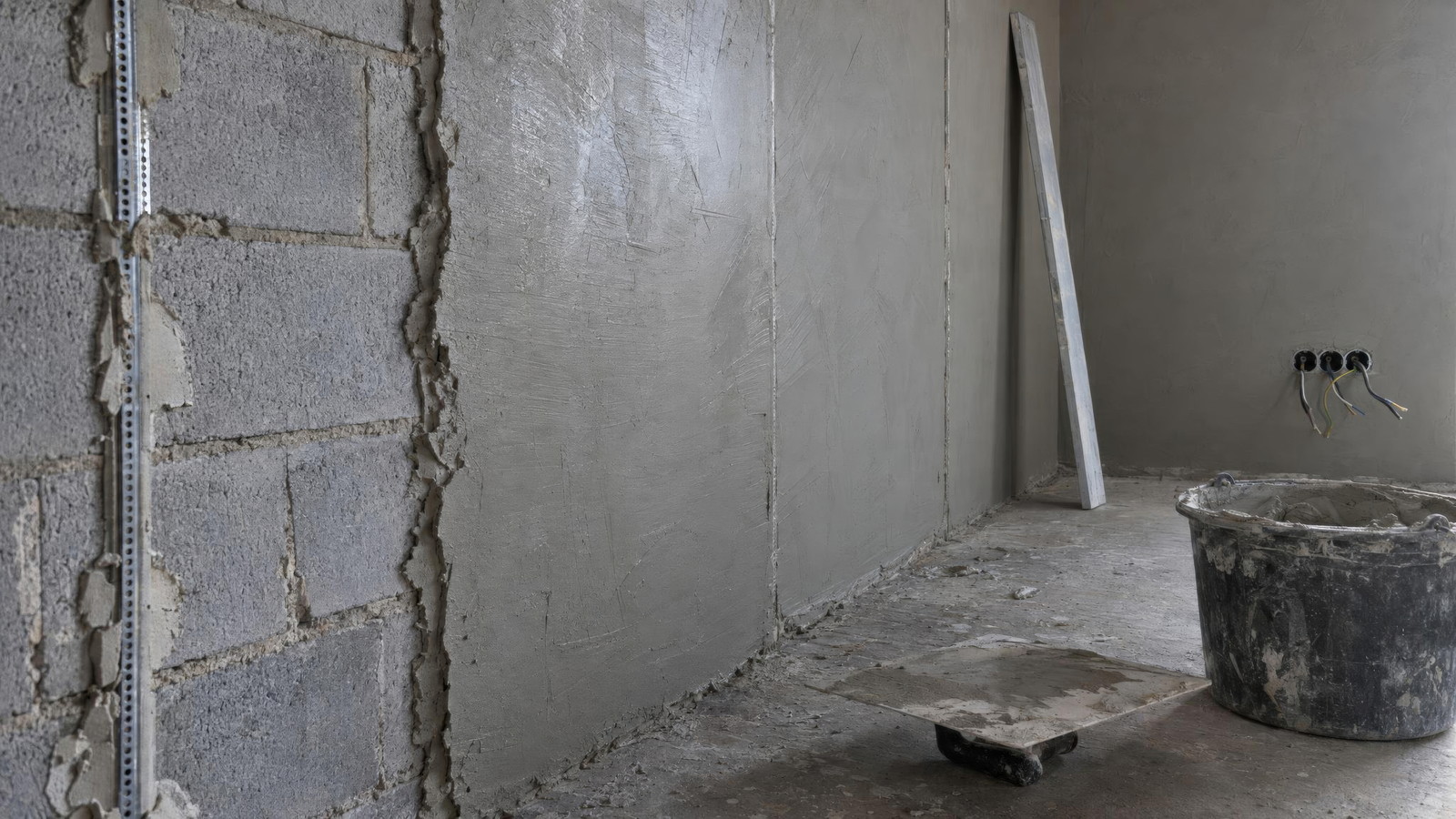

Штукатурка стен

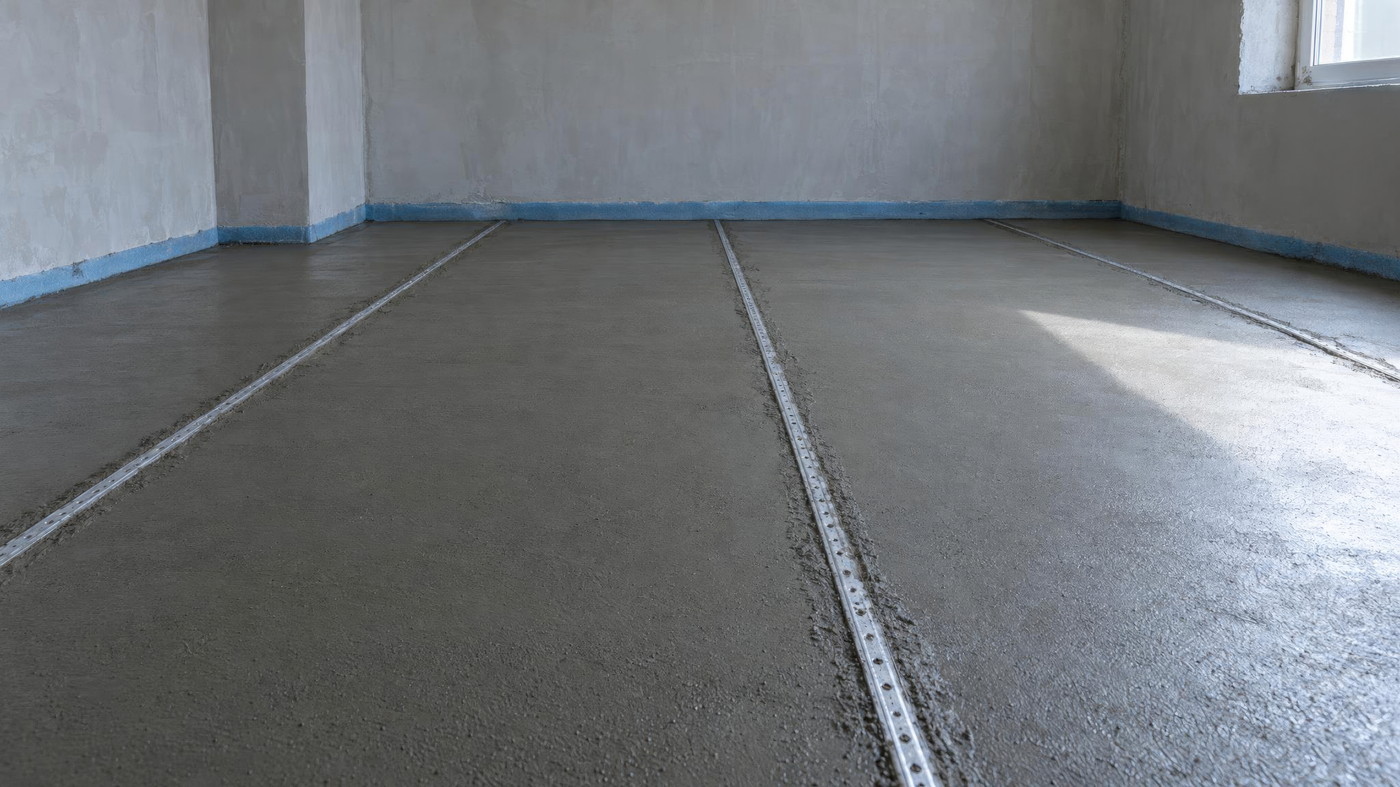

Стяжка пола, тёплый пол
Цементно-песчаная стяжка толщиной четыре-пять сантиметров набирает прочность около месяца. Эту паузу нельзя ускорить количеством рабочих — она физическая, и в графике она должна быть видна отдельной строкой.
Потолки, шпаклёвка

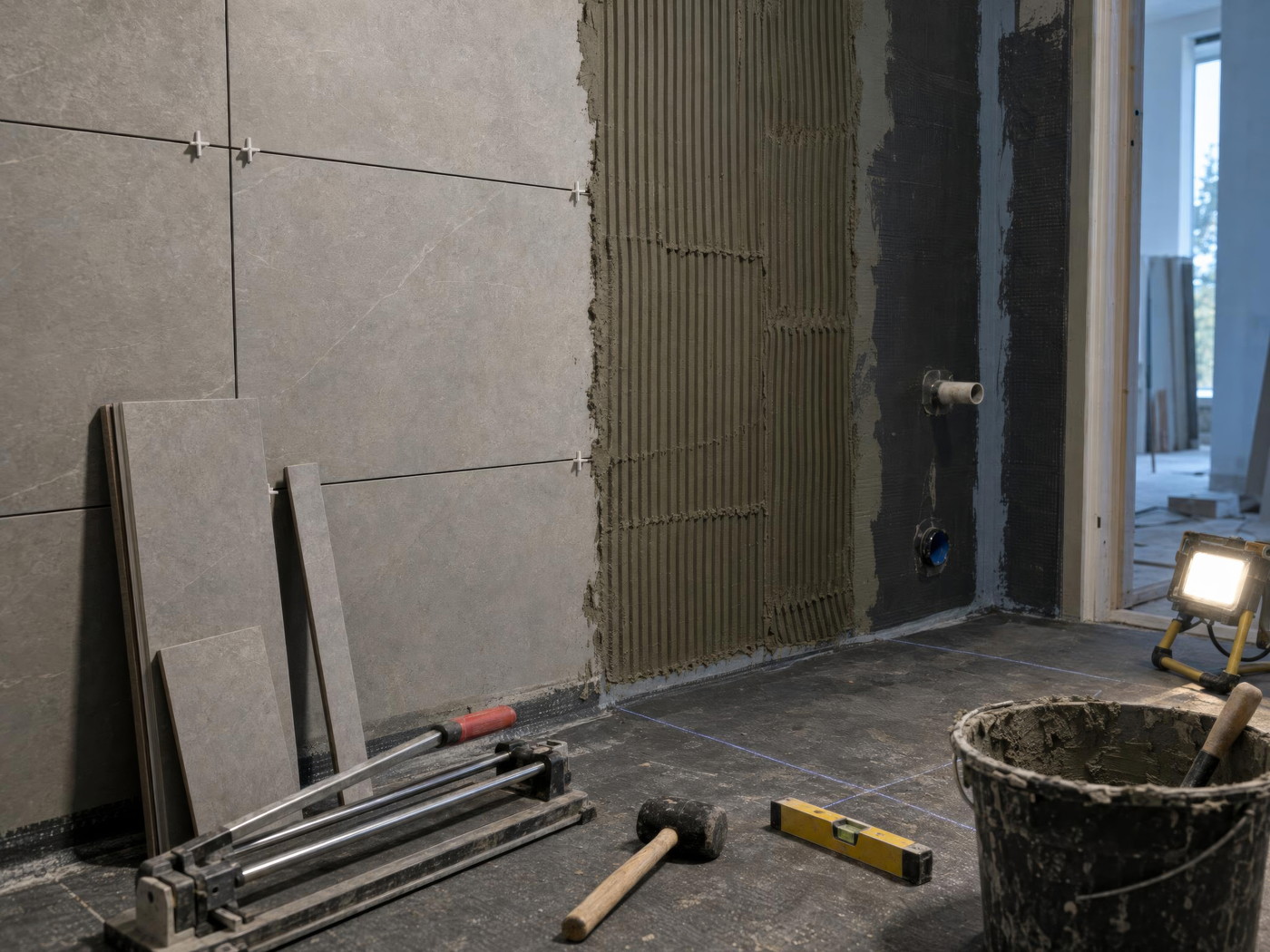

Плитка
Чистовые полы, двери
Ламинат, уложенный на сырую стяжку, вздувается. Не может вздуться, а вздувается — влага уходит вверх, замки расходятся, пол приходится перебирать целиком вместе с подложкой.
Покраска
Розетки, светильники, сантехника

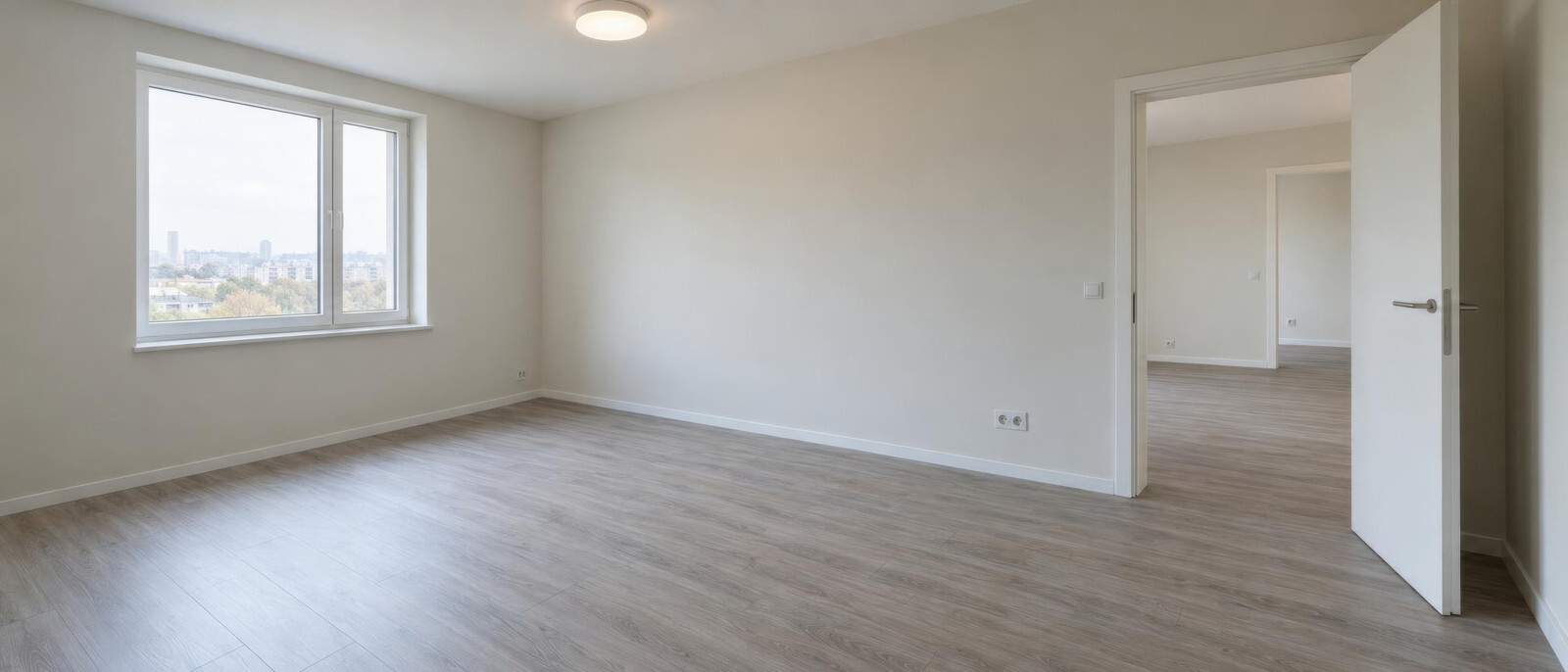

Финальная уборка
Стяжке нужно набрать прочность, штукатурке — высохнуть. Эти сроки задаёт не бригада, а материал: организацией труда их не ускорить, второй сменой тоже.
Поэтому в графике они должны быть видны отдельно. График без пауз — это не быстрый ремонт, а несчитанный.
Если подрядчик обещает двушку под ключ за месяц — он либо не считает сушку, либо не собирается её ждать.
Цена за квадратный метр — ориентир для сравнения подрядчиков между собой. Итогом она не бывает: площадь квартиры считают по полу, а работы выполняют по площади поверхностей.
Квартира 40 м²
Штукатурку, шпаклёвку и покраску считают по стенам, а не по полу. Поэтому «цена за квадрат» и итоговая сумма — это два разных числа, и второе из первого не выводится.
Настоящая смета — позиционная: каждая работа со своим объёмом, единицей измерения и ценой за единицу.
Санузел на четырёх метрах стоит дороже комнаты на восемнадцати. В нём гидроизоляция, разводка воды и канализации, короба, ревизионные люки и плитка с подрезкой — а в комнате стены, пол и потолок.
Поэтому две квартиры одинаковой площади дают разные сметы, а по телефону вам могут назвать только вилку. Кто называет точную сумму, не увидев квартиру, называет её, чтобы вы приехали в офис.

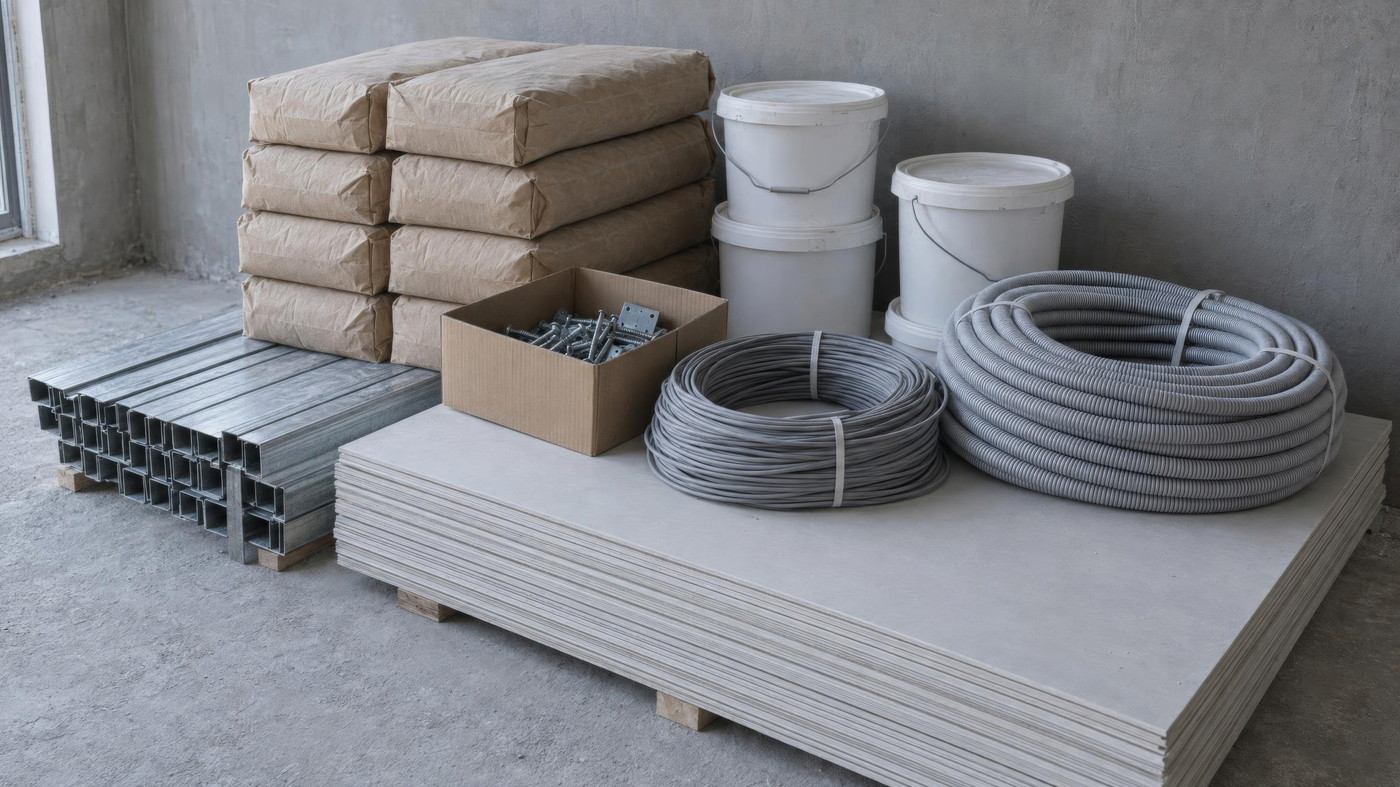

Смеси, профиль, гипсокартон, кабель, трубы, гидроизоляция, крепёж. Их объём вытекает из объёма работ, поэтому считает их подрядчик — он же отвечает за перерасход.
Плитка, ламинат, двери, сантехника. Разброс цен здесь десятикратный, поэтому вписать их в смету заранее невозможно — можно только зарезервировать сумму и уточнить её, когда выбор сделан.
Чтобы было от чего оттолкнуться, вот наши цены. Это стоимость работ.
Это цены за работы. Материалы оплачиваются отдельно. Если вам называют «под ключ с материалами» заметно дешевле — часть работ не вписана в смету и всплывёт позже.
Смета и срок записываются в договор до того, как бригада зайдёт в квартиру. Единственная законная причина для роста — то, что физически нельзя было увидеть на замере: аварийная проводка под старыми обоями, гнилой стояк в коробе, перепад стяжки под линолеумом.
На этот случай у нас есть процедура: находку фотографируют, считают отдельной строкой и не двигаются дальше, пока вы не приняли решение. О росте сметы вы узнаёте до работ, а не из итогового счёта.
Задавайте это прямо, на замере. Подрядчик, у которого всё в порядке, отвечает без паузы — у него уже есть и позиционная смета, и процедура, и имя прораба. Отметьте, что успели спросить: список сохранится в этом браузере.
Не общее ощущение, а конкретные фразы. Любая из них — повод задать ещё три вопроса, а не свернуть разговор.
Точная сумма по телефону. Без замера её знать неоткуда.
Предоплата больше чем за один этап. Деньги вперёд снимают с подрядчика мотивацию.
«Смета укрупнённая, по факту досчитаем». Досчитывать будут не в вашу пользу.
«Прораб будет заезжать». Заезжать — это не вести объект.
«Договор подпишем позже, давайте начнём». Позже условия диктует тот, кто уже сломал вам стены.
Гарантия на словах. Не закреплена пунктом — не существует.
Отдельный маркер — обещание, что смета никогда не растёт. Растёт. Вопрос в том, по какому правилу и кто принимает решение.
Часть контроля делегировать нельзя. То, что закрыто плиткой и стяжкой, вы уже не проверите никогда — ни через месяц, ни через год.
Сфотографируйте стены, окна, входную дверь и показания счётчиков до того, как в квартиру зайдёт первый человек. Это ваша позиция в споре о том, кто поцарапал стеклопакет.
До штукатурки — вся разводка электрики. До стяжки — трубы и тёплый пол. До плитки — гидроизоляция.
Снимать нужно не «красиво», а с рулеткой в кадре и привязкой к углам и проёмам. И лежать эти файлы должны в вашем облаке, а не в переписке с прорабом.
Этап принят — этап оплачен, строго в таком порядке. Полная предоплата не даёт ни скидки, ни гарантий: она просто переносит все риски на вас.
Гарантия должна быть в договоре: со сроком и с перечнем того, на что она распространяется. Два года на отделочные работы — нормальный ориентир, по которому можно сравнивать подрядчиков.
Три точки, на которых основатель компании присутствует лично: приёмка квартиры до начала работ, скрытые работы и сдача. Это те моменты, когда ошибку ещё можно исправить дёшево.
Прораб на объекте не меняется: тот, кто принял квартиру в первый день, сдаёт её вам в последний. Смена прораба в середине ремонта означает, что половина договорённостей была устной — и теперь их нет.
Евгений
Основатель «СтроимВсё». В ремонте с 2004 года
Всё, что выше, — то, что я каждую неделю объясняю заказчикам на замерах. Мы занимаемся ремонтом с 2004 года и сдали больше 350 квартир и помещений в Петербурге и области.
Если вы дочитали до этого места, у вас уже есть чем проверить любого подрядчика — включая нас. Так и надо.
Приезжаем, обмеряем квартиру и считаем по позициям: работа, объём, единица измерения, цена за единицу. Детализированная смета остаётся у вас.
Если смета от другой компании уже есть — пришлите. Посмотрим её на неучтённые этапы, скрытые работы и завышенные позиции и скажем, что увидели.
Работаем по всему Петербургу и Ленинградской области. Больше всего объектов — на севере города и во Всеволожском районе: там наши бригады, туда выезжаем на замер быстрее всего.
Решите работать с другими — тоже нормально. Тогда возьмите с собой чек-лист выше: он одинаково работает с любым подрядчиком.
